AI基建如何跨过收入关:供电与现金流决定兑现时间

数据中心投资能否支撑持续经营,取决于电力接入、经营回款与融资时间表。IEA情景与SEC财务指南说明,哪些数字能解释回报,哪些仍是有条件的预测。

作者 全球伯乐 News

资料整理

分享
文章目录

2026年10月15日修订:补充供电与现金流证据,并进一步明确长期预测的适用边界。

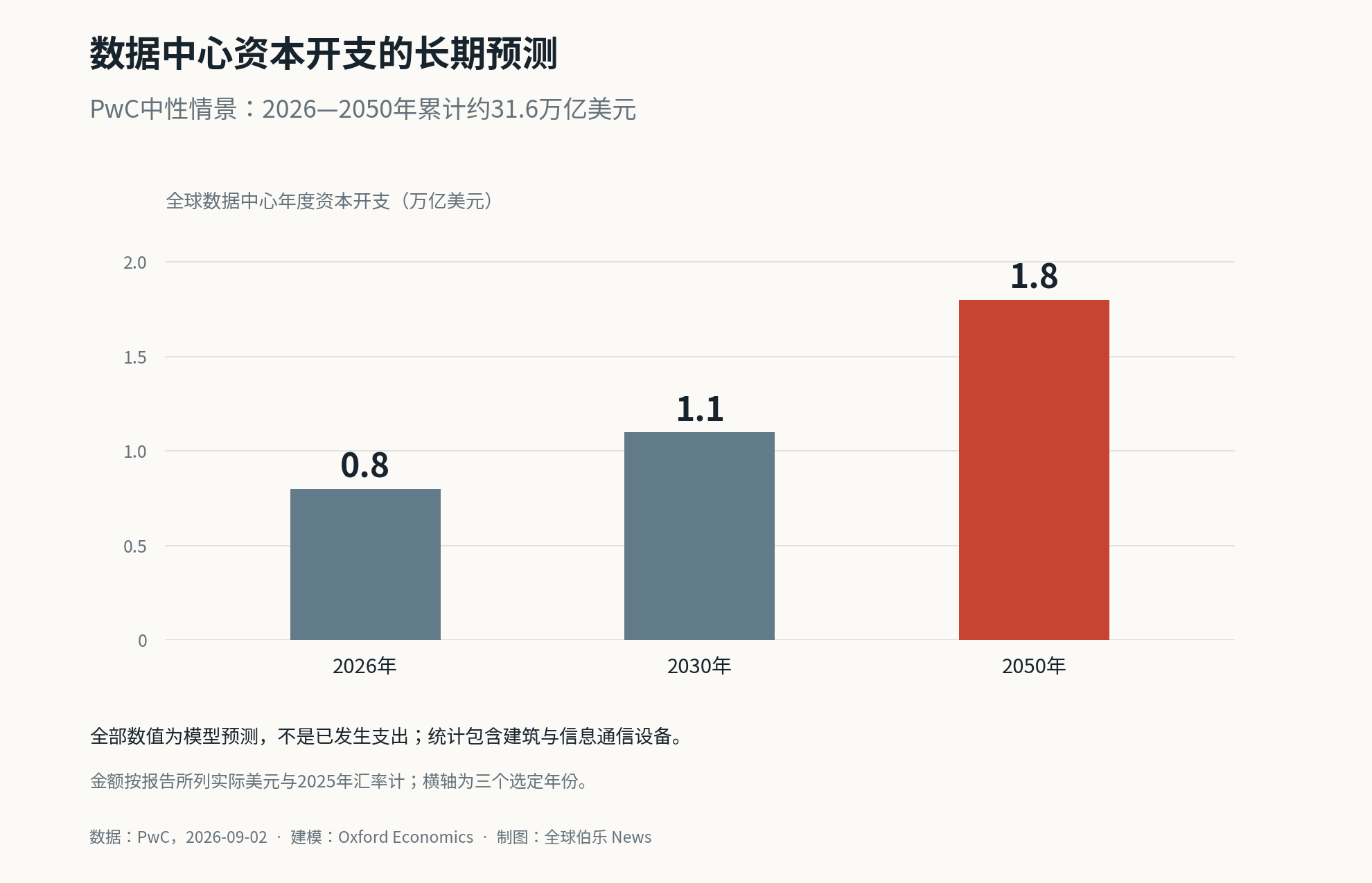

PwC中性情景预计,至2050年全球数据中心累计资本开支达31.6万亿美元。1

对单个项目来说,更紧迫的问题是何时能够提供收费服务,以及在此之前如何履行付款义务。供电条件决定设备能否运行;财务报表则区分来自客户的资金与来自债权人或股东的资金。将这两方面放在一起,才能具体检视从建设投入到业务自我支撑之间的距离。23

AI生成示意图:数据中心、供电设施与建设中的基础设施

图:AI生成示意图:数据中心、供电设施与建设中的基础设施。

已有规模与有条件的未来路径

国际能源署(IEA)2025年4月发布的报告估计,2024年全球数据中心投资约5,000亿美元,接近2022年的两倍;当年用电量约415太瓦时,占全球用电量约1.5%。这些是对过去年度的估计,覆盖数据中心整体,并非仅统计AI。2

同一报告的基准情景预测,2030年数据中心用电量约945太瓦时,AI是主要增长动力,其他数字服务也有贡献。这是2025年发布的情景预测,不是已经兑现的需求,也不是对2026年活动的最新测量。用电量本身不能说明客户收入、利润率或提供服务所需资本的回报。23

不确定性不可忽略。IEA不同情景下,2035年数据中心用电量介于700至1,700太瓦时;采用速度、硬件与模型效率,以及能源系统瓶颈都会影响结果。这些情景对应不同假设,并非统计置信区间,更不保证某一家运营商能获得相应需求。2

电力接入有自己的时间表

全球占比不高,并不代表局部约束轻微。IEA指出,美国近半数据中心容量集中于五个区域集群;如果不解决电力系统风险,约20%的规划项目可能面临延迟。这是附带条件的延误风险评估,不是已经延期的项目数量。2

报告称,发达经济体建设输电线路可能需要四至八年,变压器与电缆的等待时间也在拉长。因此,服务器买到、建筑完工,并不能证明整座设施何时能够获得可用电力。需要核对的是接入时间、可供容量,以及开始服务前必须完成的配套环节。2

由此产生的财务影响具体而有条件:如果客户回款推迟,建设或融资款项却仍按期到期,项目就需要现金渡过这段间隔。资金是否充足,取决于其自身付款条款和融资安排。IEA对整个系统的发现,不能证明某一家企业资金短缺,也不意味着所有延期项目都会失败。23

收入、利润与现金回答不同问题

美国证券交易委员会(SEC)的财务报表指南解释,利润表列出收入及为计算利润而扣除的费用;现金流量表追踪资金流入和流出。利润与现金创造能力相互关联,却不能互相替代。3

评估昂贵设备时,这一区别尤其重要。折旧把资产成本分摊到使用期间;购买机器则可能在投资活动中形成现金流出。现金流调节时加回折旧,是因为它不是当期现金支出。这项调整不会把此前购买设备的钱退回来,也不会替下一轮采购付款。3

指南将现金流分为经营、投资和融资三类。借款或发行股份可以增加用于建设的现金,偿还贷款则消耗现金。将这一框架用于基建运营商,可以看出现金余额增长本身不足以证明客户正在为扩张买单;现金来源和未来付款的时间安排同样重要。3

效率改变的不只是电费

IEA高效率情景下,2035年数据中心用电量比基准情景低约20%。这一比较以该报告的假设为前提,并不意味着行业收入也会按同样比例减少。更高效的模型或硬件可以改变完成某项工作所需的电量,却不能直接决定客户愿意支付的价格。2

报告还提出,在电网容量充裕地区选址,以及更灵活地使用服务器、自备发电或储能,有助于电力系统接纳数据中心。但灵活性存在取舍:IEA指出,让资本密集的AI设施暂停运行可能代价高昂。备用算力和后备资产提供了调整空间,却不会让供电约束自动消失。2

这些发现将项目评估引向一组相互关联的问题:现有供电条件下能够交付什么服务,交付伴随哪些经营成本,扣除成本后还能留下多少收入?单位任务能耗下降是有用证据,其商业效果仍取决于业务量、定价和服务成本。这是把能源与会计证据用于分析,并非另造一个市场规模预测。23

什么证据能说明经营模式可持续?

有效的检视应把投产记录与财务记录连起来:真正通电的容量、已售服务、收入与经营费用、经营产生的现金、长期资产采购,以及筹得或偿还的资金。各项指标应对应同一业务和可比较的期间。全行业用电情景不能替代具体项目的账目。23

SEC指南还强调财务报表附注,以及管理层对趋势、风险和不确定性的讨论。这些披露有助于理解会计选择,并解释账面利润为何与现金流不同。它们为评估扩张提供背景,不能只凭某一个数字下定论。3

实际检验在于:设施能否按其融资可以支撑的时间表交付收费服务,经营又能否负担持续提供服务的成本。供电延迟可能削弱这套商业安排,效率提升和更灵活的运行则可能改善它。有依据的判断需要逐个项目核对这些条件,不能据此笼统判定所有AI基础设施的商业价值。23

来源与说明

  1. 2026-09-02 · 划时代AI建设潮:31.6万亿美元资本开支流向何处 · PwC。 ↩

  2. 2025-04-10 · 能源与人工智能:执行摘要 · IEA,巴黎。CC BY 4.0。本文对部分文字结论作了节选、改编和翻译。本作品由全球伯乐 News根据IEA材料衍生创作,全球伯乐 News对该衍生作品承担全部责任;IEA及其成员国不以任何方式认可或背书该作品。本文未转载IEA照片、标志、封面或第三方图形成分。 ↩ ↩2 ↩3 ↩4 ↩5 ↩6 ↩7 ↩8 ↩9 ↩10 ↩11 ↩12

  3. 2007-02-05 · 财务报表入门指南 · 美国证券交易委员会。依据SEC网站传播政策改编的政府编写教育材料,不暗示SEC背书。 ↩ ↩2 ↩3 ↩4 ↩5 ↩6 ↩7 ↩8 ↩9 ↩10

继续阅读

同栏目的更多文章

白色纹理大理石平板底座上摆放三块递进拉丝黄铜块、透明玻璃三棱镜与深绿玉石圆柱的静物摄影
商业/

欧盟就SFDR可持续金融产品三档70%持仓分类达成协议,IMF完成第16期IEO管理层落实计划监测报告

欧盟理事会与欧洲议会就修订《可持续金融披露条例》(SFDR)达成临时政治协议,确立“可持续”、“转型”与“ESG基础”三类70%最低投资门槛产品并收紧化石燃料企业准入;国际货币基金组织执董会同期审结第16期管理层落实计划监测报告,行动结项率升至58%并首次启用“执行滑坡框架”。

深色胡桃木平板底座上摆放无标不锈钢听诊器胸件、两枚青铜交扣圆环与磨砂玻璃砖的静物摄影
就业与城市生活/

国际劳工组织与中国召开第12届合作联委会深化南南合作并总结HealthWISE医务职卫十年成效,荷兰批准第190号《暴力与骚扰公约》

国际劳工组织(ILO)与中国人力资源和社会保障部在日内瓦召开第十二届合作联合委员会会议,聚焦人工智能与平台经济挑战并衔接2027年中国金砖主席国议程;ILO同期总结HealthWISE工具在华十余年覆盖六省区逾1200名医务人员的成效,并通报荷兰成为全球第58个、欧盟第17个批准第190号《暴力与骚扰公约》的成员国。

深色磨光玄武岩平板底座上摆放透明光学玻璃立方体、无标钛金属钥匙胚与黄铜连接器的静物摄影
科技/

NIST启动TLS 1.3后量子修订与移动驾照SP 1800-42指南,欧盟发布首部《网络韧性法案》通用标准并成立EDU-EDIC数字教育联盟

美国国家标准与技术研究院宣布修订SP 800-52 Rev. 2以推进TLS 1.3与后量子算法并发布移动驾照在线身份验证指南SP 1800-42草案;欧盟委员会同期发布支持《网络韧性法案》的首部欧洲水平安全标准,并联合八个成员国在海牙正式启动欧洲教育数字基础设施联盟(EDU-EDIC)。
