印度批准绿色能源走廊三期:电网与储能建设同步推进

印度绿色能源走廊三期规划50 GWh电池储能与邦内输电扩建,拟支持135 GW新能源送出;资金安排、用电需求和实施机制仍需分开观察。

作者 全球伯乐 News

资料整理

分享
文章目录

印度内阁9月30日批准绿色能源走廊三期计划,拟投入约1.864万亿卢比,加强各邦及中央直辖区内部输电网络,并配置50吉瓦时电池储能。按政府公布的安排,项目将支持最多135吉瓦可再生能源电力的接入与送出,目标于2032—2033财年建成。这是面向未来数年的建设计划,相关容量尚不能视为已经投运。1

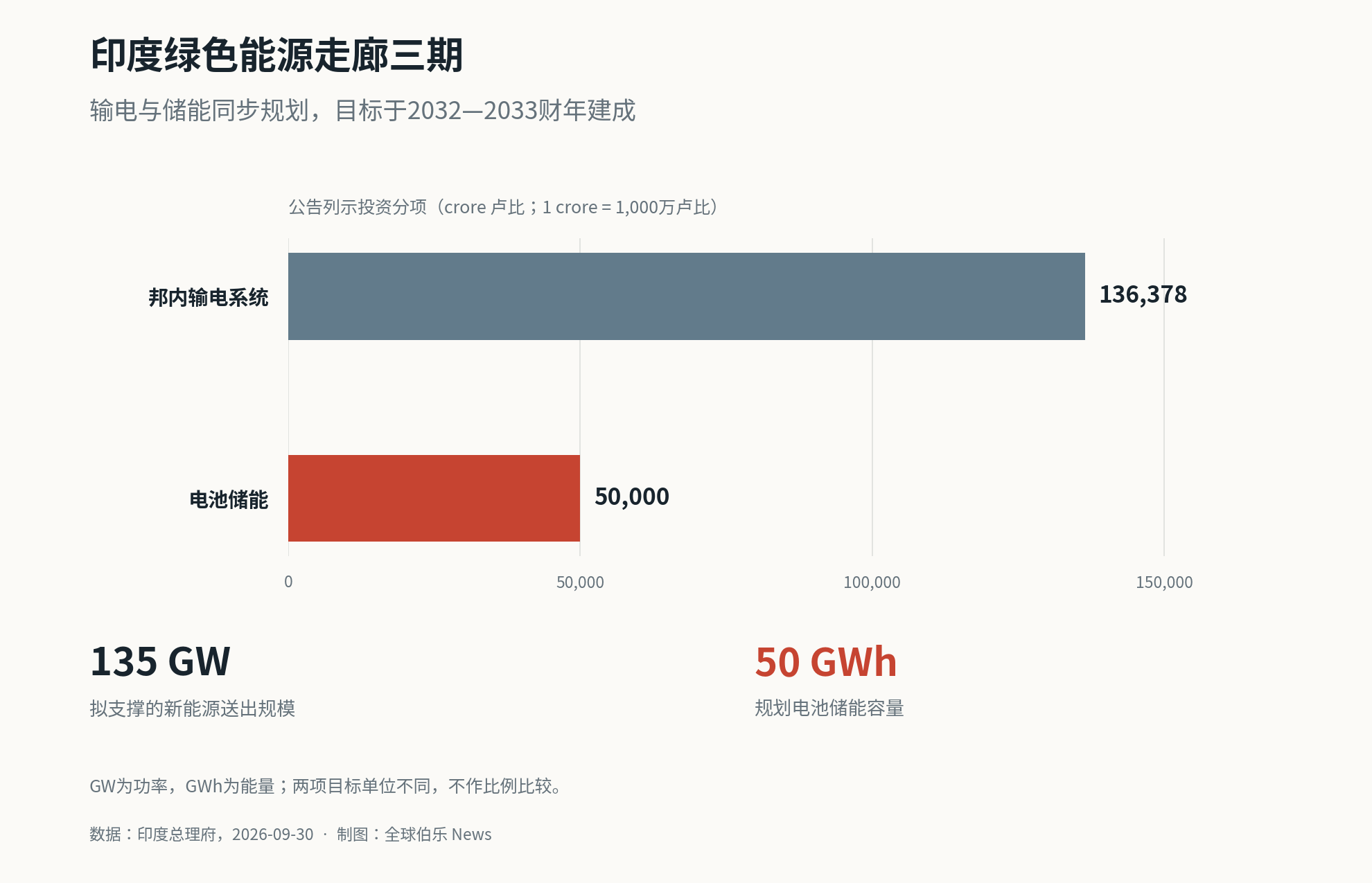

资金安排中,邦内输电投资列示为136,378 crore卢比,电池储能为50,000 crore卢比;中央财政支持约5408亿卢比,不能再加到项目总额之上。公告列示的总额186,405 crore,与输电及储能分项合计186,378 crore相差27 crore(2.7亿卢比),未说明原因;此处保留原数值,不自行补齐差额。1

电网与储能为什么需要同步建设

此次政策的背景,是印度用电需求持续增长,以及太阳能发电与晚间负荷之间的时间错位。国际能源署6月发布的分析指出,印度今年5月21日峰值电力需求达到270吉瓦,明显高于2019年的约180吉瓦。太阳能有助于满足白天需求,但夏夜空调用电仍然旺盛,电网需要在日落后提供足够电力。2

国际能源署原图:2026年5月19日至21日印度逐小时电力需求;纵轴单位为吉瓦(GW),灰色区域表示夜间

图:国际能源署原图:2026年5月19日至21日印度逐小时电力需求;纵轴单位为吉瓦(GW),灰色区域表示夜间。来源及制图:IEA,Hourly electricity demand in India in mid-May 2026,基于 Real-Time Electricity Tracker 的分析;CC BY 4.0。2

这也解释了为什么储能与输电必须同时讨论。输电设施解决的是电力从哪里送到哪里,储能解决的是电力何时释放。只增加太阳能装机,并不能自动消除晚间供电压力;只修输电线路,也无法把中午的发电量原样转移到夜间。国际能源署认为,电池可以削减高峰需求,并降低煤电机组在日落时快速提高出力的压力。2

从中期需求看,国际能源署在《电力2026》中预计,印度2026—2030年用电需求年均增长约6.4%,五年内年度用电量增量将超过570太瓦时。这一预测并非已经实现的增长,但提示输电扩建需要同时应对新增电源和新增负荷。对迅速增长的电力系统而言,电网建设滞后可能削弱新发电项目的实际价值。3

国际能源署原图:印度2024—2026年夏季平均净负荷;纵轴单位为吉瓦(GW),浅蓝线为2024年、深蓝线为2025年、绿线为2026年,灰色区域表示夜间

图:国际能源署原图:印度2024—2026年夏季平均净负荷;纵轴单位为吉瓦(GW),浅蓝线为2024年、深蓝线为2025年、绿线为2026年,灰色区域表示夜间。来源及制图:IEA,Average summer net load in India by year,基于 Real-Time Electricity Tracker 的分析;CC BY 4.0。2

从批准计划走向实际投运

实施方式同样值得关注。政府安排各邦输电企业统筹落实,新建输电项目采用以电价为基础的竞争性招标,现有设施升级则采用成本加成机制。1 两种机制分别对应新项目竞争与既有网络改造,后续观察重点应放在招标落地、工程衔接和实际投运时间,而非仅比较批准金额的大小。

另一个容易混淆的地方是单位:135吉瓦描述计划可支持的可再生能源功率规模,50吉瓦时描述电池可储存的能量,两者不能直接相加或比较大小。现有公告不足以据此推算全国可获得多少小时的新增供电,也不能把135吉瓦理解为本计划直接建设同等规模的发电厂。

这项计划的意义,在于把扩大发电能力与改善电力可用性更紧密地连接起来。能否转化为稳定供电,最终还要看输电与储能是否按需求配套、何时投运,以及运行后对限电和高峰供电的实际改善。批准投资是起点,系统运行效果才是后续检验政策的依据。

来源与说明

  1. 印度新闻局(PIB),Cabinet approves Green Energy Corridor Phase-III scheme for Development of Intra-State Transmission System with Battery Energy Storage Systems,2026年9月30日,15:12(页面标示)。 ↩ ↩2 ↩3

  2. 国际能源署,Thomas Spencer、Anthony Vautrin,India’s electricity demand grows at night: Managing rising cooling demand,2026年6月3日。 ↩ ↩2 ↩3 ↩4

  3. 国际能源署,Electricity 2026,Demand章节,2026年2月6日。 ↩

继续阅读

同栏目的更多文章

深炭色板岩平板底座上摆放紫铜高压编织线圈、白色瓷绝缘子与透明方块的静物摄影
能源与产业/

COP31发布全球电气化交付方案与IRENA十万亿美元电网目标,IEA《2026年世界能源展望》警示霍尔木兹冲击且UNFCCC纪念LDC适应机制25周年

国际可再生能源署在安塔利亚COP31大会发布涵盖逾150个国家和欧盟的电气化交付方案及D-GRIDs配电网倡议,净零公用事业联盟承诺年投1560亿美元;国际能源署《2026年世界能源展望》评估霍尔木兹海峡长期受阻将令2035年海峡石油流量降至日均200万桶以下,《联合国气候变化框架公约》秘书处同期纪念最不发达国家气候适应支持机制建立25周年。

深炭色板岩底座上的紫铜手轮不锈钢海底法兰管阀模型、深蓝单晶硅光伏片与透明光学玻璃立方体静物
能源与产业/

联合国安塔利亚气候大会正式启动第二次全球盘点,中国生态环境部公示东海459公里海底输气管道与碳封存配套环评

联合国气候变化框架公约执行秘书西蒙·斯蒂尔在安塔利亚 COP31 大会宣布正式启动为期两年的第二次全球盘点;中国生态环境部同日公示东海 XHZS 项目环评,规划新建459公里海底输气管道、宁波终端50亿立方米年处理扩建工程及二氧化碳罐区管线。

深灰板岩底座上由紫铜杆桥接的两枚透明亚克力立方体与微型铝制三叶风力转子桌面静物
能源与产业/

COP31正式上线《巴黎协定》第6.2条国际碳登记簿首版系统,联合国气候主管披露137份双年透明度报告综合进展

联合国气候变化框架公约秘书处于11月17日在土耳其安塔利亚COP31大会宣布启用《巴黎协定》第6.2条国际登记簿首版系统,支持各国追踪国际转让减缓成果(ITMO)全生命周期流转;同日西蒙·斯蒂尔在透明度部长级对话上披露首批137份双年透明度报告(BTR)综合结果,显示占全球排放66%的61个缔约方取得NDC履约进展。
